在CSPM(项目管理专业人员)认证体系中,风险热力图是风险定性分析的核心工具,也是考试高频考点、项目落地必备实操技能。区别于普通理论工具,风险热力图通过可视化矩阵,快速完成风险优先级排序,帮助项目团队精准区分“致命风险、重点风险、一般风险、低优先级风险”,解决项目风险杂乱无章、管控无重点、资源乱投入的核心痛点。
本文专为CSPM培训教学设计,兼顾理论考点+实操步骤+案例落地+专属教学版热力图模板,老师可直接用于课堂授课、学员实操练习、课后作业,零基础学员也可快速掌握、直接套用。
一、CSPM考点:风险热力图核心定义与考核要点
风险热力图(风险矩阵图)是基于风险发生概率(可能性)和风险影响程度(严重性)两个核心维度,通过量化打分、颜色分区,将项目所有风险可视化的风险管理工具,是CSPM定性风险分析的标准输出成果。
CSPM核心考核要点
- 核心逻辑:风险等级=发生概率×影响程度,分数越高,风险优先级越高,管控优先级越高
- 两大维度:横向=影响程度,纵向=发生概率(行业通用标准)
- 核心作用:筛选关键风险、分配管控资源、制定差异化应对策略、向干系人可视化汇报风险状态
- 考试易错点:热力图只做定性优先级排序,不直接量化经济损失;高概率+低影响、低概率+高影响风险需差异化管控,不可一概而论
二、教学专用:5×5标准化风险热力图体系
为适配CSPM教学、统一学员实操标准,摒弃杂乱的3×3简易版本、6×6复杂版本,采用行业通用、考试适配、实操落地的5×5评分体系,分值1-5分,刻度清晰、分级明确、教学零歧义。
1、双维度量化评分标准(教学统一标尺)
维度一:风险发生概率(纵向Y轴,1-5分)
- 1分(极低):概率≤10%,项目周期内几乎不会发生
- 2分(较低):概率10%-30%,偶然发生,可控性极强
- 3分(中等):概率30%-60%,大概率发生,需常规监控
- 4分(较高):概率60%-80%,极易发生,需提前干预
- 5分(极高):概率≥80%,基本必然发生,必须专项管控
维度二:风险影响程度(横向X轴,1-5分)
- 1分(可忽略):不影响进度、成本、质量,无任何损失
- 2分(轻微):小幅影响,可通过常规调整修复,无额外成本损耗
- 3分(中等):影响局部进度/质量,需投入少量资源整改,不影响整体项目交付
- 4分(严重):关键节点延误、成本超支、质量不达标,影响核心交付成果
- 5分(致命):项目整体停滞、交付失败、产生重大合规/经济损失、干系人重大投诉
2、风险分值与颜色分区(教学可视化核心)
风险总分=概率分值×影响分值,总分区间1-25分,对应四级颜色分区,适配课堂教学、学员快速识别:
- 绿色区(低风险:1-6分):无需专项应对,常规台账监控即可,定期巡检
- 黄色区(中风险:7-12分):制定常规应对方案,专人跟进,定期更新风险状态
- 橙色区(高风险:13-20分):重点管控,制定专项预案,高频监控,动态更新
- 红色区(极高风险:21-25分):项目致命风险,立即启动专项方案,全员协同管控,优先分配资源

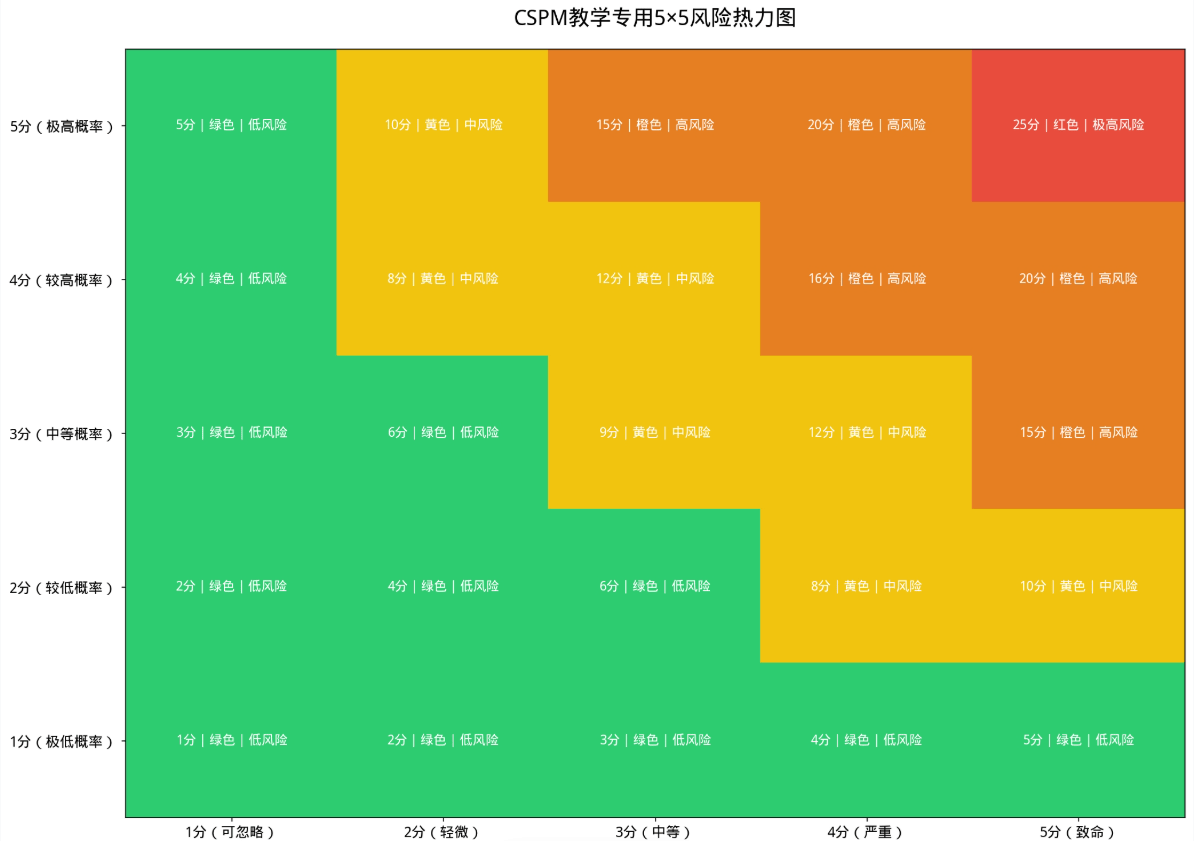

3、教学版完整5×5风险热力图矩阵(可直接复刻使用)
下表为CSPM专属教学热力图,老师可直接打印授课、学员可直接临摹实操,单元格标注分值、颜色、风险等级,零修改直接可用:
三、CSPM实操教学:风险热力图6步落地流程
结合CSPM项目实操标准,梳理标准化落地步骤,适配课堂实操教学,学员可直接套用在项目作业、实战项目中:
第一步:全面识别项目风险
通过头脑风暴、专家判断、历史项目复盘、干系人访谈等方式,收集项目进度、成本、质量、资源、合规、技术等全维度风险,形成《项目风险清单》,杜绝遗漏关键风险。
第二步:统一双维度打分
组织项目团队、技术负责人、干系人共同打分,严格按照上文1-5分统一标尺评分,避免主观随意打分,保证风险评估客观性。
第三步:计算风险总分、匹配热力区间
按照「风险总分=概率×影响」计算分值,对应绿、黄、橙、红四级风险分区,确定每一项风险的优先级等级。
第四步:录入热力图可视化呈现
将所有风险对应填入5×5矩阵对应位置,高风险集中区域重点标注,直观展示项目整体风险分布,快速定位风险高发区。
第五步:制定分级应对策略
- 红色极高风险:规避/专项整改,停止高风险动作,投入核心资源兜底
- 橙色高风险:减轻+转移,制定专项预案,降低发生概率或减少损失
- 黄色中风险:缓解+监控,常规优化,定期跟进更新状态
- 绿色低风险:接受+巡检,无需额外操作,定期排查即可
第六步:动态更新迭代
项目全周期动态更新热力图,新增风险及时录入、已解决风险及时移除、风险状态变化及时调整分值,保证风险管控实时有效。
四、CSPM课堂实操案例(手把手演示)
以互联网软件开发项目为例,选取3个典型风险,演示热力图打分与定级,适配课堂教学演示:
- 风险1:核心技术人员离职:发生概率4分,影响程度5分,总分20分→橙色高风险,策略:储备备份人员、做好工作交接、签订竞业协议
- 风险2:需求小幅变更:发生概率3分,影响程度2分,总分6分→绿色低风险,策略:常规监控,走标准变更流程
- 风险3:项目工期严重压缩:发生概率5分,影响程度5分,总分25分→红色极高风险,策略:启动专项会议、优化工期、增加资源、同步干系人
五、CSPM考试&实操常见误区(教学重点纠错)
- 误区1:只看影响不看概率 → 纠错:必须双维度结合,高影响低概率风险无需过度投入资源
- 误区2:打分无统一标准 → 纠错:必须使用固定1-5分标尺,团队统一口径,避免主观偏差
- 误区3:热力图做完不更新 → 纠错:风险是动态变化的,项目各阶段需迭代更新热力图
- 误区4:低风险直接忽略 → 纠错:低风险需台账记录、定期巡检,避免风险叠加升级
六、教学总结
风险热力图是CSPM项目管理必考、必用、必会的核心工具,核心价值是「量化分级、可视化管控、精准分配资源」。本次设计的5×5标准化教学热力图,完全适配CSPM考核标准,刻度统一、分级清晰、落地性强,可直接用于课堂授课、学员实操、课后考核、项目实战,帮助学员快速吃透理论、掌握实操,轻松应对考试与职场项目管理工作。
